Van de eerste mobiliteitsstudie in september 2022 tot de geplande oplevering van de laatste werken in april 2026: het zetten van twee nieuwe blokken en de renovatie van de A-blok neemt heel wat tijd en energie in beslag. Ondertussen zijn er twee nieuwe gebouwen opgeleverd! Hier kan je, stap voor stap, de werken volgen.
Vooruitgang A-blok
De renovatie van de A-blok gaat verder.

De extra deuropeningen voor de refter voor de middelbare school zijn gemaakt.

Opslagruimte en demoruimte voor STEM

Het strippen is bijna klaar.

De openingen voor de extra buitendeuren voor de fietsenstalling van de lagere school.
Aanleg speelplaats
Tussen de D-blok en de nieuwe W-blok komt een aangename, groene speelplaats met veel zitbanken. Voor de leerlingen die graag actief bezig zijn tijdens de pauze komt er een sportveld aan de andere kant van het W-gebouw. Nu is dat nog een werfzone voor de renovatie van de A-blok.

Afbraak A-blok
Week 47 van de bouw-en renovatiewerken. De afbraak van de oude A-blok zal tot half december duren.
Afbraakwerken A-blok zijn begonnen
De A-blok, het voormalige wetenschapsgebouw, wordt grondig gerenoveerd. En met grondig bedoelen we echt wel grondig... De voorziene datum van oplevering is 30 april 2026. Er is dus nog een beetje werk aan de winkel...
Nieuwe W-blok volop in gebruik
Na de verhuis eind augustus namen de wetenschapsleerkrachten op 1 september hun intrek in het gloednieuwe wetenschapsgebouw. Met instructielokalen, open landschapsruimtes, ruime preparatielokalen, nieuwe labo's en smartboards is het voor hen én voor de leerlingen een droom om in te werken.
Alle hens aan dek
Het nieuwe wetenschapsgebouw wordt in gereedheid gebracht voor de start van het nieuwe schooljaar.
Bijna zomervakantie
Algemeen
Terwijl de examens op hun einde lopen, de deliberaties en proclamatie voor de deur staan en het einde van het jaar in zicht is, staat de zomervakantie voor ons klaar. De werf daarentegen zal een onderbreking kennen tijdens het bouwverlof maar de andere periodes geen stilte kennen: schilderwerken, meubels plaatsen, installaties koppelen, noodtrappen installeren, bomen planten... Een drukke agenda met als afsluiter een verhuis eind augustus. Wij kijken er alvast heel hard naar uit, tot dan!
W-blok
- Potteau plaatst per verdieping de wetenschapsmeubels
- De patio's worden afgewerkt
- De wandbetegeling is gestart
- De plafondtegels worden op hun juiste plek gelegd
L-blok
- De sportvloer wordt afgewerkt
- Het brandgordijn is geïnstalleerd
- De wandbetegeling wordt geplaatst
- De voorbereidingen voor de schilderwerken vinden plaats
- De infiltratiekratten en infiltratiebuizen worden geplaatst
- De plafondtegels worden ook hier op hun juiste plek gelegd
Omgeving
De werken rond beide blokken worden verdergezet: zo wordt er schors gelegd, de zones voor de brandweer en het groen aangeduid, het sportveld aangelegd, ...
Omgevingsaanleg geeft vorm
Wat is er de afgelopen periode zoal gebeurd m.b.t. onze twee nieuwbouwprojecten?
W-blok
- Potteau is bezig met het plaatsen van het meubilair
- Men rond de technieken in de plafonds af
- De patio's worden afgewerkt
- Het groendak is afgewerkt
- De zonnepanelen zijn geleverd en worden geïnstalleerd
L-blok
- De technieken worden afgewerkt
- Vanhout.pro is gestart met de plaatsing meubilair
- De tegelwerken worden beëindigd
- Het groendak is afgewerkt
- De zonnepanelen staan gepland om te installeren
Omgeving
- De omgevingswerken geven nu ook vorm aan de buitenruimte: de borduursteen, zone waar de bomen komen te staan, het sportveld...
Groen dak kan groeien
Wat is er de afgelopen periode zoal gebeurd m.b.t. onze twee nieuwbouwprojecten?
W-blok
- Potteau is gestart met de plaatsing van het meubilair. Het gaat hier specifiek over het witte laboratoriummeubilair dat je op de foto's kan zien.
- De technieken zijn in orde.
- De patio's worden afgewerkt.
- Het groendak wordt afgewerkt, de zonnepanelen volgen later.
L-blok
- De technieken worden afgewerkt.
- Vanhout.pro is gestart met de plaatsing van het meubilair, hier gaat het over de houten meubels op maat gemaakt voor dit project.
- De tegelvloeren worden afgewerkt.
- Ook hier is het groendak gelegd en volgen de zonnepanelen over enkele weken.
Algemeen
- Er wordt gekeken waar de inhuldigingsplaten komen.
- De preventieadviseurs KOBA ZuidkAnt verkenden tijdens een werfbezoek beide blokken.
Eerste meubels arriveren
Wat is er de afgelopen periode zoal gebeurd m.b.t. onze twee nieuwbouwprojecten?
W-blok
- De vloerafwerking is in sommige lokalen afgerond, hier kan men van start gaan met de plaatsing van het meubilair.
- De structuur van de plafonds is overal geplaatst.
- De gyproc is afgewerkt en de voorbereiding voor de schilderwerken vindt plaats. is gestart met de omgevingswerken
L-blok
- De laatste ventilatie- en gyprocwerken worden uitgevoerd.
- De tweede verdieping is helemaal getegeld, nu is men gestart met de eerste verdieping.
- Net zoals in de W-blok kan men ook hier starten met de plaatsing van het meubilair op de locaties waar er reeds getegeld is.
Omgevingswerken
- De regenwaterputten en septische putten zijn geplaatst.
- Puin is afgevoerd.
Afronden van de technieken
Wat is er de afgelopen periode zoal gebeurd m.b.t. onze twee nieuwbouwprojecten?
W-blok
- de waterdichtheid van het dak is getest
- de regenwaterafvoeren zijn geplaatst
- de pleisterwerken zijn afgerond
- het schrijnwerk van de patio's is geplaatst
- men is gestart met het tegelen van de vloeren
- de technieken zijn bijna allemaal geïnstalleerd
- de verlaagde plafonds worden geïnstalleerd
- men is gestart met de omgevingswerken
L-blok
- de lift is geïnstalleerd
- men is gestart met de vloerafwerking
- de technieken worden afgerond
- de prefab-kolommen zijn bijgewerkt
- de voorbereiding van de elektrische borden vindt plaats
- de regenwaterafvoeren zijn geplaatst
- de elektriciteit is geplaatst
- het installeren van de verlaagde plafonds is gestart

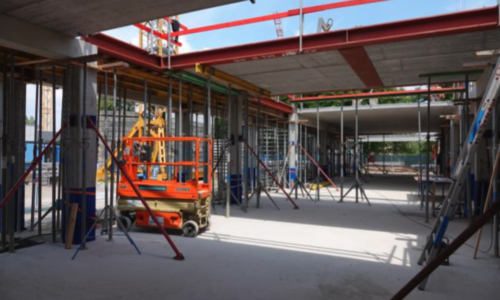

Eerste tegels worden gelegd
W-blok
- De stelling is weg
- De gyprocwerken zijn afgerond
- Men is bezig met de installatie van de HVAC
- De vloerafwerking is van start gegaan
- Ook de profielen voor de verlaagde plafonds worden gemonteerd
- L-blok
- Men is nog bezig met de voegwerken
- Een deel van de stelling is alvast weg
- De bezetting is zo goed als klaar
- De gyprocwerken zijn bijna afgerond
- Ook hier is men van start gegaan met het monteren van de profielen voor de verlaagde plafonds
- De technieken worden verder geïnstalleerd
De eerste pleisterwerken
Ondanks dat de school voor een weekje de krokusvakantie indook, bleven de werken op de werf mooi doorlopen:
- W-blok
- chapewerken zijn afgerond, ook bij de terrassen is de chape gelegd
- installeren van de technieken
- plaatsen van de dorpels
- men is bezig met de voegwerken van de gevel
- ook met de pleisterwerken en gyprocwerken is men bezig
- aluminium is opgemeten voor de terrassen
- stelling is deels al gedemonteerd
- L-blok
- plaatsen van de uitvullaag en de vloerverwarming
- akoestische vloer van de sporthal is geplaatst
- kraan is gedemonteerd
- de gyprocwerken worden afronden
- men is gestart met pleisterwerken
PUR, verwarming, ramen…
- W-blok
- plaatsen van vloerverwarming
- afwerken van buitenschrijnwerk
- de verderzetting van de gyprocwerken
- HVAC en sanitair verder geïnstalleerd
- chape wordt gelegd
- lakken van stalen liggers
- L-blok
- verderwerken aan de technieken: HVAC en elektriciteit
- de gyprocwerken gaan verder
- PUR bij de gelijkvloers is gespoten
- de kraan is weg
- chape wordt gelegd
- akoestische vloerpanelen in de sporthal zijn gelegd, en je merkt meteen een groot verschil
Laatste foto's:
Vrijdag 21 februari zijn de directeurs Filip G. en Luc V. de nieuwbouwprojecten op de hoofdzetel van het Katholiek Onderwijs in Brussel gaan voorstellen aan de stafmedewerkers infrastructuur en aan een honderdtal scholen op een netwerkdag. De titel van de presentatie was: "Hoe kom je tot een gedragen programma van eisen gebaseerd op de noden en pedagogische visie van een school?"

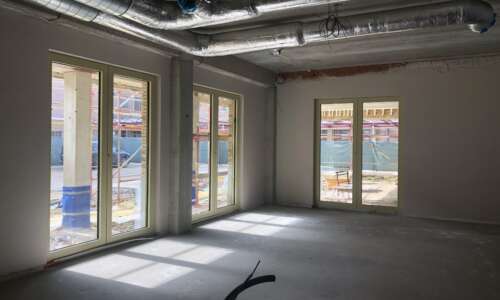

Plaatsing ramen en deuren
- W-blok
- plaatsen van het buitenschrijnwerk en het glas
- installatie van de lift
- het dak is zo goed als klaar
- men maakt alles klaar voor het starten van de PUR-laag, als isolatie van de vloer
- plaatsing van de luchtgroep
- L-blok
- afwerken van de technieken (HVAC en elektriciteit)
- gyprocwerken verderzetten
- plaatsen van het glas en het buitenschrijnwerk
Plaatsing technieken
- W-blok
- de dakranden werden afgewerkt
- de dakdichting is volledig klaar
- het laatste gevelmetselwerk vindt plaats
- men is gestart met de installatie van de ventilatie
- ook de HVAC-installaties zijn aan de beurt
- er wordt alvast gyproc langs één zijde geplaatst
- L-blok
- dak (ook van de sporthal) is nu waterdicht
- betonblokken in de zone 'technieken' werden gemetst
- ramen en screens zijn geleverd
- het buitenschrijnwerk wordt geplaatst
- de dakrand werd afgewerkt
- de technieken worden gelegd
Laatste metselwerken
- Algemeen
- verdiend bouwverlof vond plaats
- men zit nog steeds op planning
- de werf heeft de sneeuw getrotseerd
- W-blok (wetenschapsblok college)
- het gevelmetselwerk wordt afgewerkt, het voegwerk kan pas gebeuren bij iets betere temperaturen (+-10°C)
- men is bezig met de technieken te installeren
- L-blok (lagere school)
- gevelmetselwerk en dakdichting wordt afgewerkt
- men is bezig met de technieken te installeren
- het dak van de sporthal ligt er op
- ook de raamkaders zijn gearriveerd
Gevel is bijna klaar
- Algemeen
- We gaan stilaan naar een winddichte constructie. het dak en de gevelwerken worden afgewerkt.
- W-blok gelegen op de grote speelplaats
- Het gevelmetselwerk is bijna klaar
- Het metselwerk in het gebouw loopt verder (bv rond de lichtkokers)
- Het dak wordt afgewerkt, zo was men bv de dakopstanden aan het afwerken
- De leidingen voor water en kabels voor elektriciteit worden gelegd
- L-blok gelegen achter de A-blok
- Het gevelmetselwerk is bijna klaar
- De dakstructuur van de sporthal is geplaatst
- +1 is ontkist en vrijgemaakt, de afdek van +2 is bekist
- De leidingen voor water en kabels voor elektriciteit worden gelegd
Gevelmetselwerken
- Algemeen
- De nieuwbouwen staan in de stellingen.
- De ruwbouwwerkzaamheden worden afgerond.
- W-blok gelegen op de grote speelplaats
- De gevelmetselwerken aan één zijde zijn bijna afgerond.
- De techniekers zijn gestart op de eerste en de tweede verdieping.
- Het plaatsen van de gevelpanelen werd afgerond.
- Het dampscherm werd op het dak geplaatst.
- L-blok gelegen achter de A-blok
- 75% van de gevelmetselwerken is afgerond.
- De liftkern en trappenkern werden bekist.
Bijna een dak
- Algemeen
- De ruimtelijke impact van de nieuwbouwen op het domein is volledig zichtbaar.
- De ruwbouwwerkzaamheden zullen eind november afgerond zijn.
- W-blok gelegen op de grote speelplaats
- De eerste verdieping werd opgekuist en er werd aanvang gemaakt met de plaatsting van technieken en binnenwanden.
- Het metselwerk van de tweede verdieping werd opgestart.
- De plaats werd gestort afdek +2.
- Het uitmetsen en bekisten van de dakrand en de uitlooplift werd uitgevoerd.
- L-blok gelegen achter de A-blok
- Het gevelmetselwerk werd na enkele dagen heropgestart.
- Het betonmetselwerk werd afgewerkt.
- Er werd een start gemaakt van de luchtdichting betonmetselwerk.
- De bekisting van de trappen en de lift werd aangevat.
Het dak ligt er bijna op
- Algemeen
- De nieuwbouwen zijn volledig op schema volgens de streefplanning.
- W-blok gelegen op de grote speelplaats
- De metselwerken van de eerste verdieping zijn klaar.
- De metselwerken van het tweede verdiep zijn opgestart.
- De gevelpanelen rondom het gebouw worden afgewerkt.
- L-blok gelegen achter de A-blok
- Het plaatsen van de betonblokken werd afgerond.
- Aanvang van het leggen van de welfsels op de tweede verdieping.
Op naar het dak
- Algemeen
- De werken zijn volledig op schema volgens de streefplanning.
- W-blok gelegen op de grote speelplaats
- De laatste welfsels worden gelegd.
- De gevelpanelen rondom het gebouw worden afgewerkt.
- Eind oktober ligt het dak erop.
- L-blok gelegen achter de A-blok
- Het mestelwerk wordt verdergezet.
- De kolommen op de tweede verdieping werden geplaatst.
- Eind oktober ligt het dak op het gebouw.

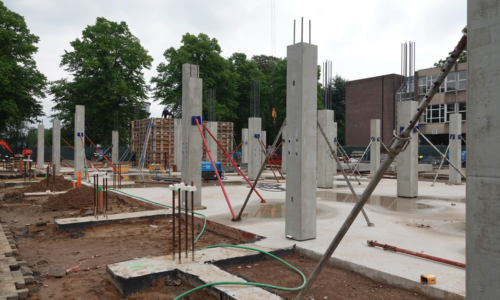

Op naar de tweede verdieping
- Algemeen
- De architecten nodigden hun collega’s van het architectenbureau OSK-AR uit op de werf om hen de stand van zaken te tonen.
- W-blok gelegen op de grote speelplaats
- De vloerplaat van de tweede verdieping is gestort en uitgehard.
- De kolommen van de tweede verdieping werden op de juiste plek gezet.
- De bekisting van de trappenkern is geplaatst.
- De gevelpanelen worden rondom rond op het gelijkvloers bevestigd.
- L-blok gelegen achter de A-blok
- De vloerplaat van de eerste verdieping is ontkist.
- De tribune en de trap staan op hun plek.
- Het metselwerk wordt verdergezet.
- Men is gestart met het plaatsen van de kolommen op de tweede verdieping.
Het gaat vooruit!
- Algemeen
- Terwijl de school in vakantiemodus ging, lagen de bouwwerken niet stil. Zowel de W-blok als de L-blok staan mooi op planning, waardoor men gelijktijdig dezelfde fases ingegaan zijn.
- De wetenschapsleerkrachten brachten tijdens de zomervakantie een bezoek aan de onderaannemer voor het labomeubilair, omdat er enkele knopen moesten worden doorgehakt. Er werd er gekeken naar microscopen, reageerbuisborstels, oogmodellen, micropreparaten, maatbekers, een digitale multimeter, communicerende vaten op voet, beschermbrillen…
- De architecten maakten de kleurkeuze voor het voegwerk.
- W-blok gelegen op de grote speelplaats
- De eerste verdieping heeft vorm gekregen. Zo zijn de kolommen en balken geplaatst. Vervolgens zijn de welfsels op de juiste plaats geïnstalleerd. Nu is alvast de plaatwapening erop gelegd waarna men van start kan gaan met het storten van beton.
- De trappenkern op de eerste verdieping is ontkist.
- Men is gestart met metselwerk, zowel op het gelijkvloers als op de eerste verdieping.
- L-blok gelegen achter de A-blok
- De eerste verdieping heeft ook hier grote vorderingen gekend. Zo zijn, net zoals in de W-blok, de kolommen, de balken en de welfsels op de voorziene plaatsen geïnstalleerd.
- De tribune is geleverd en geplaatst.

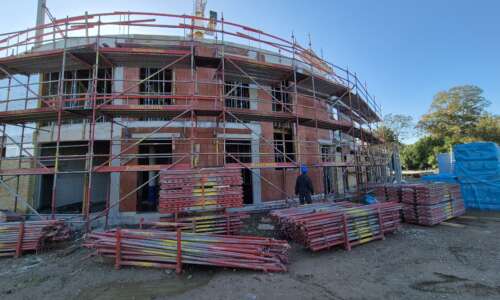

- Het metselwerk is gestart én men is hier al begonnen aan het gevelmetselwerk.
